為了確保爆破以后邊幫穩定,在設計和施工中應根據具體情況采取以下技術措施:
1.臨近采場最終邊幫的炮區,布置藥包時應預留邊幫保護層。
2.根據爆區邊坡工程地質條件,在不良的地質條件下,應控制起爆藥量,使爆破規模減小。
3.根據炮區邊坡工程地質條件,選擇適宜的爆破方式和相應的爆破參數。對于地質構造不利、巖石不夠穩固的邊坡,應減輕爆破對邊坡的振動,在邊坡輪廓線以外正常剝離區,盡可能地采用條形藥包的布置形式進行毫秒微差延時起爆。
4.邊坡輪廓線以內,可采用預裂爆破、光面爆破等控制爆破來確保爆破后的邊坡穩定,從而隔斷或減輕藥包爆炸時對邊坡的振動或破壞。
5.爆破后要對邊坡狀況進行觀測描述與分析研究。根據爆破后邊坡的實際情況提出處理和整治措施,對欠爆的部位進行清刷整平,對危石進行清除,對松散覆蓋層或破碎體進行清理,以確保邊坡最終的安全。
(1)保護層厚度。露天礦邊坡保護層厚度的確定,根據工程爆破實踐,認為當爆區邊坡高差較小、無不利地質構造、巖石比較穩固及藥包量較小時,保護層厚度計算公式如下:
ρ=RY+0.7B,m (10-3-7)
式中ρ-邊坡保護層厚度,m;
RY-藥包壓碎圈半徑,m;
B-藥包寬的一半,m。
上式簡化后ρ=AW(m)。A值可參考表10-3-8選取。
表10-3-8 預留邊坡保護層常數A值

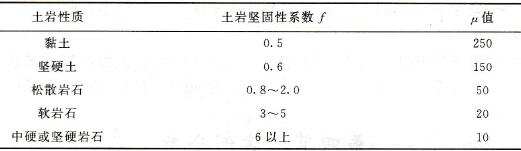

*μ-系數,見表10-3-9;
n-爆破作用指數
(2)藥包壓碎圈半徑
①集中藥包壓碎圈半徑Ry:根據我國露天礦山爆破實踐經驗,當邊坡巖體不夠穩定、藥量較大時,保護層的厚度應根據壓碎圈半徑Ry的倍數考慮,一般按(3~5)Ry確定。壓碎圈半徑Ry計算公式如下:
(10-3-8)
式中Ry-集中藥包壓碎圈半徑,m;
Q-藥包裝藥量,t;
△-裝藥密度,t/m3;
μ-系數,見表10-3-9。
②條形藥包壓碎圈半徑RTy:
(10-3-9)
式中q-單位長度的裝藥量,t/m;
其他符號同上。
表10-3-9 系數μ值表
